湖北武漢1000千伏變電站新建工程全面進入設備安裝階段

來源:網絡    作者:kvtest    時間:2022-05-23 11:19:25    閱讀量:

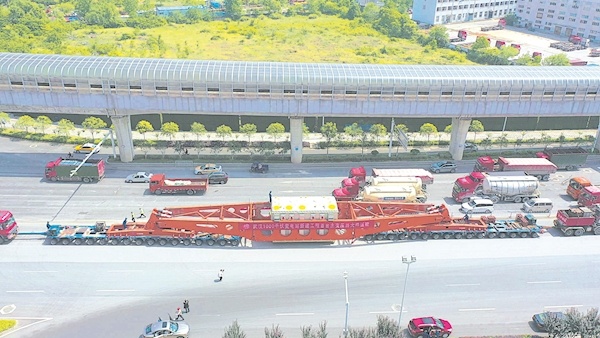

[前言]:經過16天1735公里的水、陸運輸,17日,武漢1000千伏變電站迎來首臺“巨無霸”主變壓器,武漢1000千伏變電站新建工程全面進入設備安裝階段,為工程按時投運奠定基礎。據了解,武漢1000千伏變電站共有變壓器7臺,總計6000兆瓦,是變電站的核心設備。此次運抵的主變壓器長9.34米、寬5.3米、高5米,總重量達到350噸。主變壓器進場后,國網湖北省電力有限公司將繼續加強安裝環境、過程及安裝工藝管

經過16天1735公里的水、陸運輸,17日,武漢1000千伏變電站迎來首臺“巨無霸”主變壓器,武漢1000千伏變電站新建工程全面進入設備安裝階段,為工程按時投運奠定基礎。



據了解,武漢1000千伏變電站共有變壓器7臺,總計6000兆瓦,是變電站的核心設備。此次運抵的主變壓器長9.34米、寬5.3米、高5米,總重量達到350噸。主變壓器進場后,國網湖北省電力有限公司將繼續加強安裝環境、過程及安裝工藝管控,確保關鍵設備一次安裝成功、一次試驗成功,為武漢1000千伏變電站的長期安全穩定運行打好基礎。


據悉,武漢1000千伏變電站將于2022年12月投產運行。工程投產后將提高湖北省西電東送能力,為陜北至湖北特高壓直流工程達到額定功率運行奠定基礎。同時,進一步優化華中區域電網結構,對全面加強電力基礎設施建設、保障能源安全具有重要意義。



文章來源:新華網
